12月21日至27日,由老挝业主监理代表、南俄4水电站项目部代表组成的验收组,对该项目主变压器、 252kv sf6全封闭组合电器(gis)进行出厂验收。

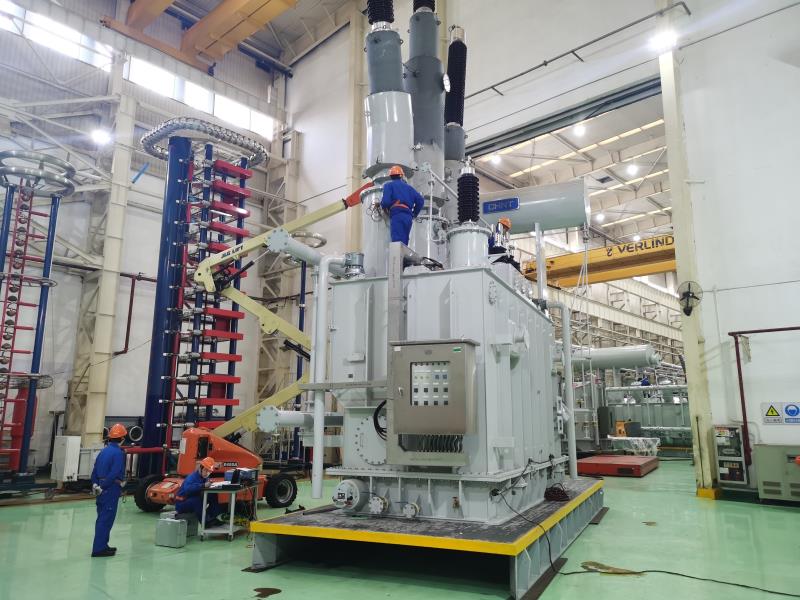

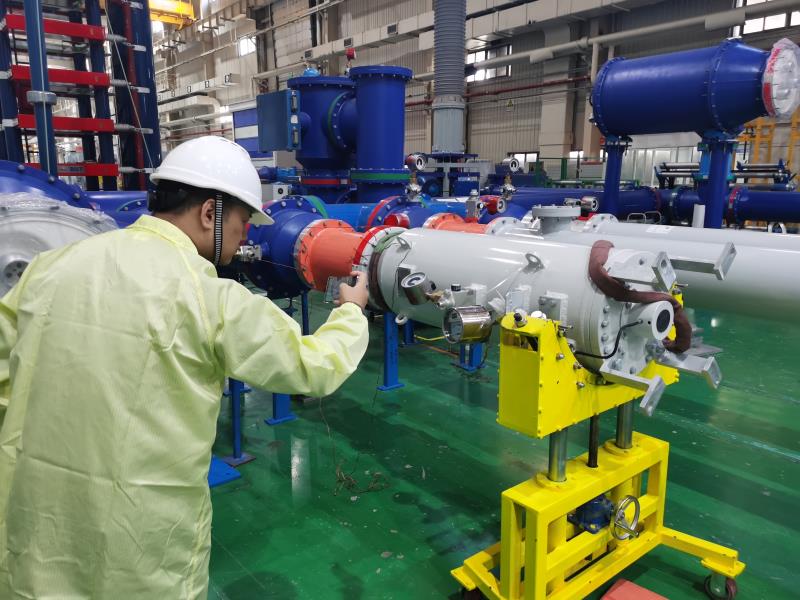

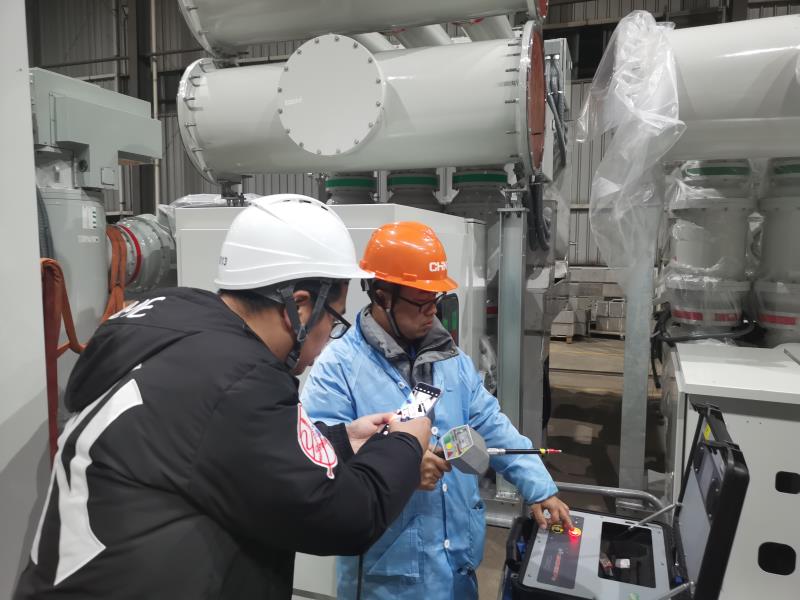

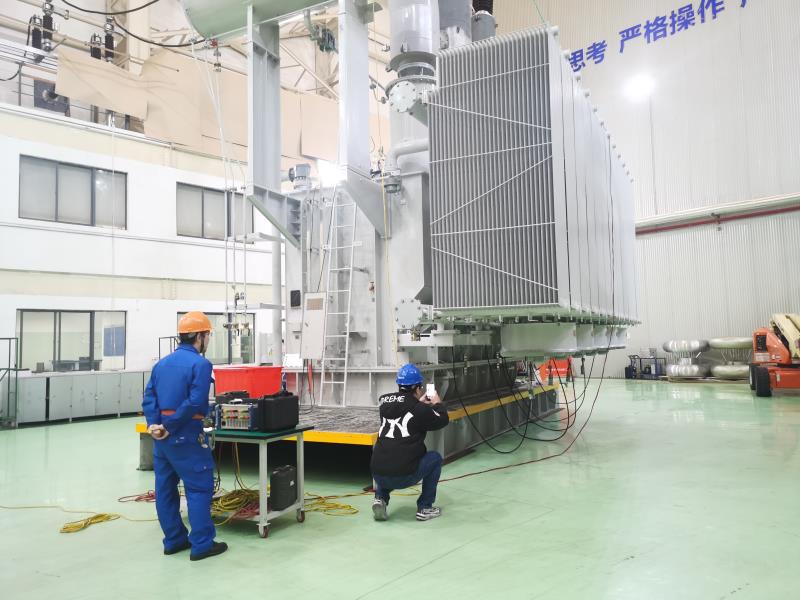

验收组首先听取了制造商对主变压器、gis的设计、制作、检验工作情况报告,检查了主变压器、gis原辅材料的质量证明及装配检查记录等验收资料,讨论通过了验收大纲及验收计划。随后,验收组结合相关规范对主变压器温升、压力密封、真空变形、绝缘油等30余子项目进行逐一测试试验。对252kv sf6全封闭组合(gis)进行绝缘电阻、雷电冲击、耐压局放、气密性及避雷器和耐压互感器等20余子项目进行测试试验。通过连续7天的检验测试,所检设备各项指标均符合设计及相关规范要求,整体质量合格,具备出厂条件。
2021年,老挝南俄4水电站项目部配合业主完成联合出厂验收6次,总计200余子项目,其中业主指定的水轮发电机组主要机械设备、电气一次主要设备验收均一次性通过,为后续项目机电安装工作的开展奠定了良好的基础。
(建材工程事业部 刘千一)
