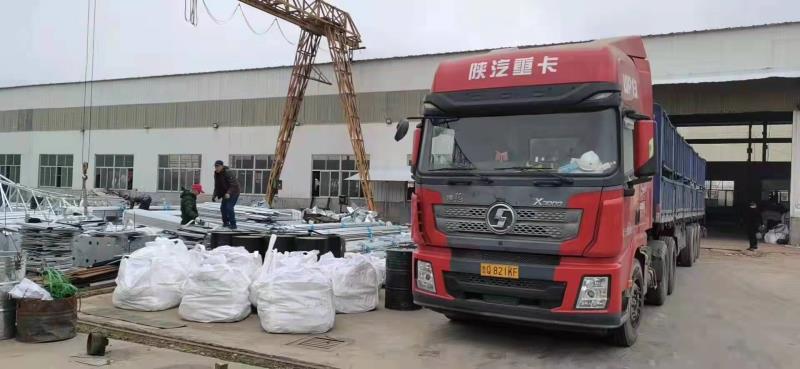

12月9日,中国重机老挝南俄4水电站项目塔材物资从青岛启运。中国重机积极响应国家号召,本批次运输充分利用中老铁路等便利条件,节省运费近10万元。
本批次运输的塔材总重158吨,12月10日到达义乌(中老铁路义乌段),经过卸车、装箱、消毒防疫、报关后于12月13日顺利登上驶向老挝的中老铁路班列。此次运输共计装入6个40尺铁路集装箱,预计12月20日到达万象,将转运至项目现场。
当前老挝疫情严重,中老陆运通道一直处在试运行和紧缺状态,陆运价格高且不通畅。中国重机相关工作人员对多种运输方式、多条运输线路进行综合分析,重点对中老陆运以及深圳至万象、昆明至万象、义乌至万象中老铁路班列进行运输风险分析和比价后,优中选优,制定了风险低、费用优、快速便捷的义乌至万象中老铁路运输方案。
在此批次运输中,老挝南俄4水电站项目组和储运部严格遵守中老两国边境口岸防疫政策,克服了由于疫情导致的车辆和司机短缺,陆路不畅等不利条件,为塔材顺利运抵现场创造了条件。
(建材工程事业部工程和储运部联合供稿)
