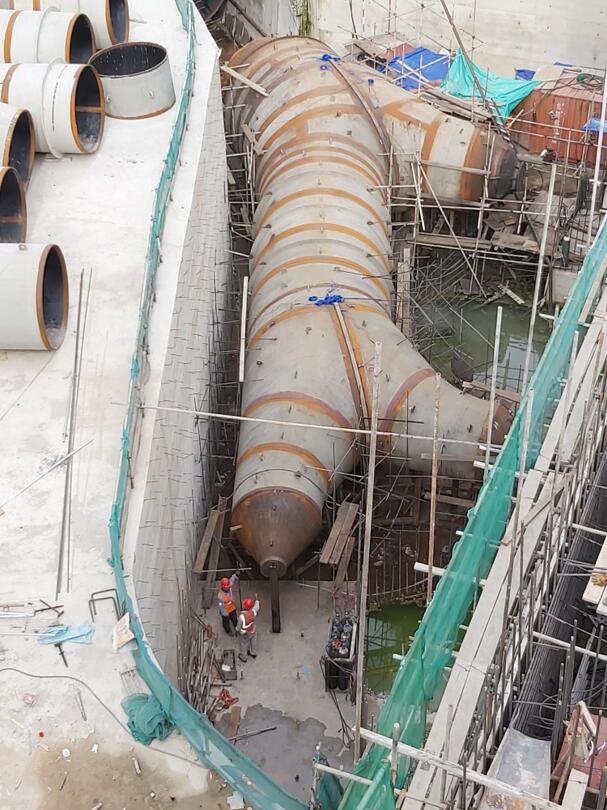

6月5日早8时,中国重机承建的老挝南俄4水电站压力钢管岔管开始整体水压试验,压力钢管采用一管三机供水方式,岔管水压试验设计压力值5.4mpa,在经过16个小时的充水升压过程,于6月5日晚24时顺利完成水压试验,压力钢管的制作质量及安装施工质量满足设计规范要求。该试验的完成为项目后续的压力钢管安装工作打下了坚实基础。
(建材工程事业部 季健航)
