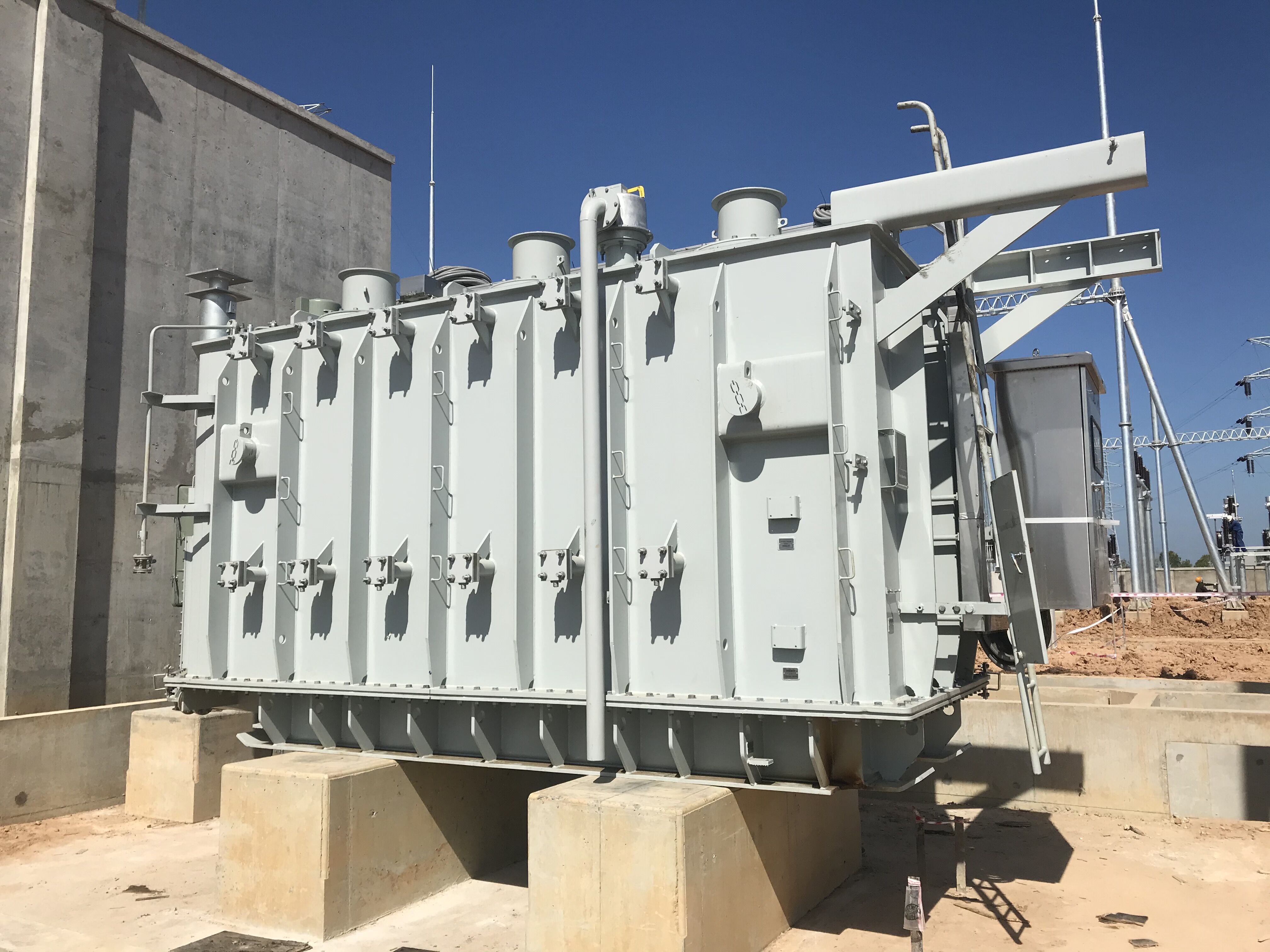

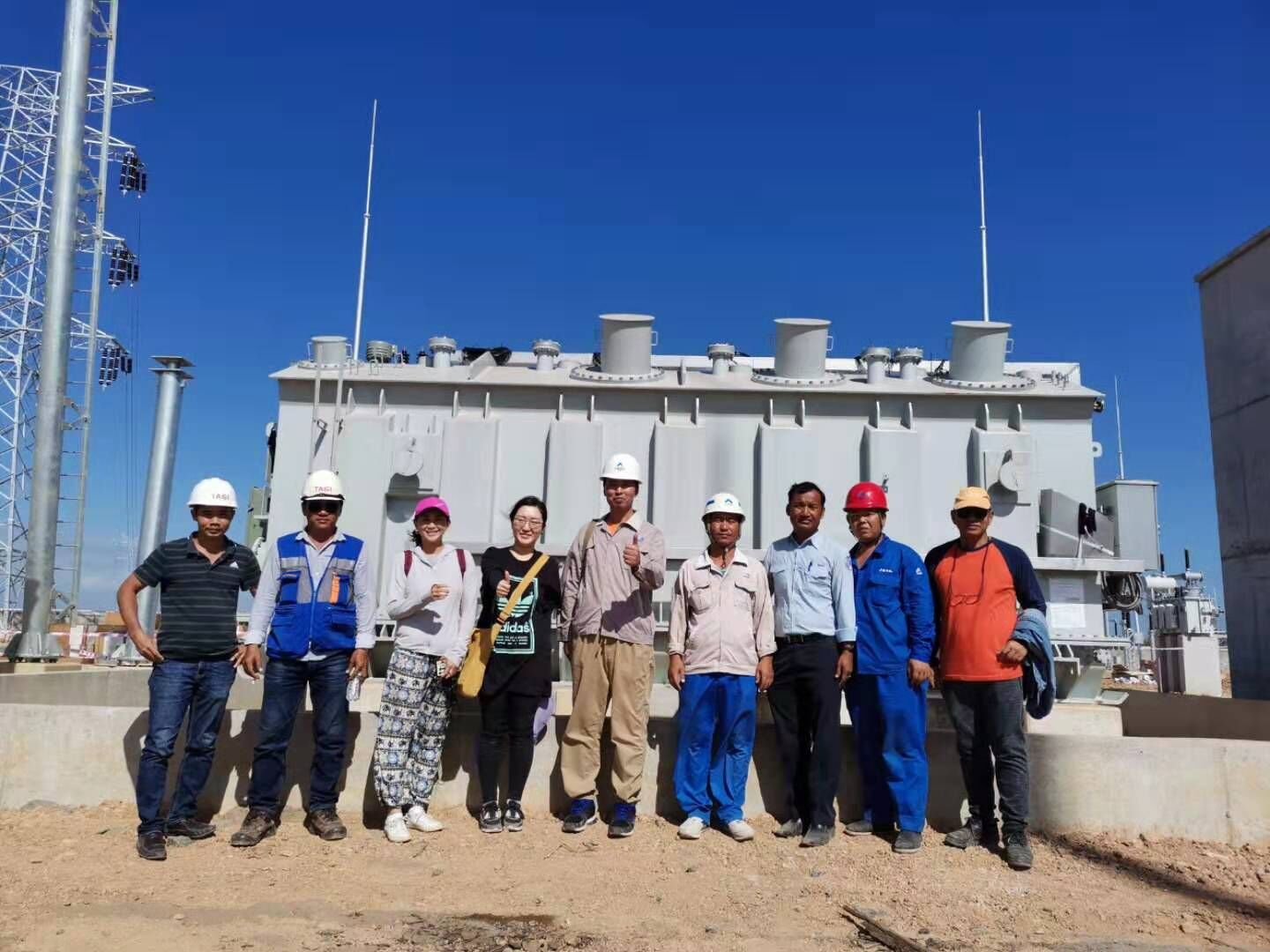

10月31日下午,经中国重机工作人员连续多日努力工作,公司承建的柬埔寨东部环网输变电项目二期磅通变电站和ccv变电站共3台变压器全部顺利完成就位。
本次就位的变压器最重一台达145吨,运输及作业难度较高。由于运输时正值柬埔寨雨季旱季交汇,河道水位及运输道路情况瞬息万变。为保证变压器运输就位工作安全、及时完成,中国重机多次派员赴现场进行实地踏勘,研究进场道路及就位区域修缮方案,同时马不停蹄准备文件资料,于起运前一个多月就获得柬埔寨交通部签发的大件运输许可;还根据货物运输及就位要求实时与施工方沟通交流,保证了进场道路及就位区域各项参数均满足要求。
其间我方人员还遭遇了码头被占用,变压器无法按原计划靠泊的情况。面对难题,中国重机工作人员积极沟通、研究对策,同时协调运输公司和业主开展工作。在各方的不懈努力下,迅速确定了新的货运码头,并取得运输许可。3台变压器顺利卸船,在一周内高效完成就位工作,得到了项目业主的认可和好评。
(储运部 朱沧海 周雨晴)
