公司新闻-太阳成集团

中国重机柬埔寨东环一期项目两台主变压器顺利就位
2019-04-26  来源:电力工程事业部 储运部   [大] [中] [小]




  当地时间4月1日下午4时,由中国重机承建的柬埔寨东部环网一期项目项下的蒙多基里、腊塔纳基里变电站的2台230kv变压器顺利就位,提前完成了项目重要里程碑节点,为该项目按计划完工奠定了基础。

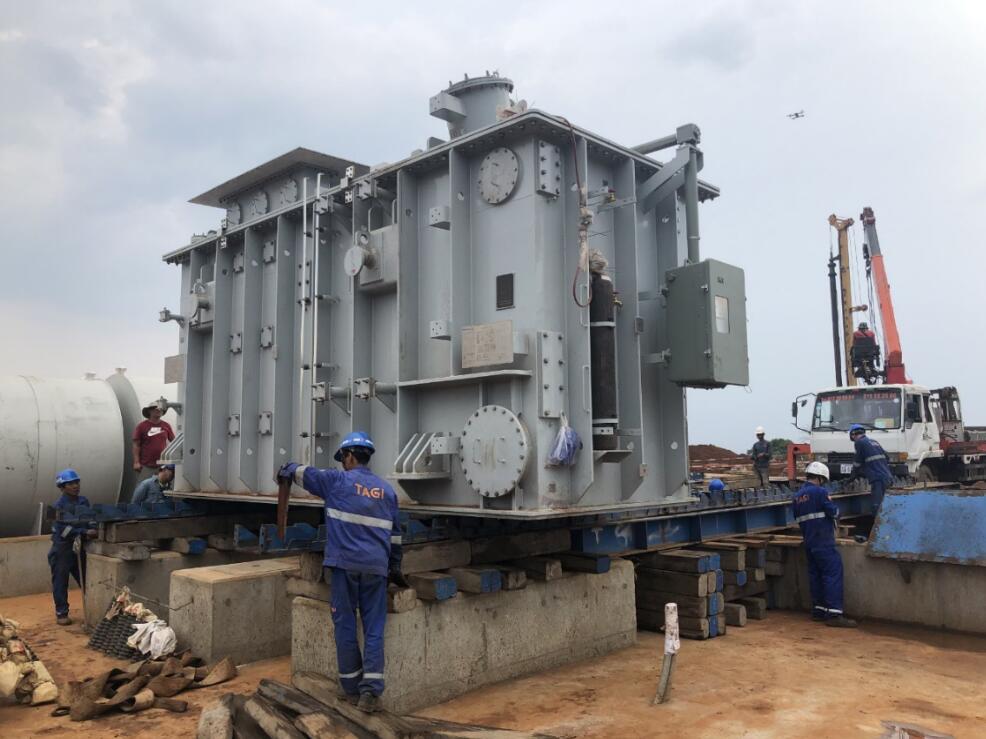

  本次就位的2台变压器,单台自重58吨,运输存在一定难度。中国重机多次对运输路线进行勘察和研究,最终选定上海—胡志明—柬越边境—蒙多基里和腊塔纳基里的最佳方案。该路径路况较好,无需通过跨河大桥,且路途短、倒运次数少。此后中国重机细致筹划,要求设计方提前设计、提前采购,抓紧变压器基础和进场道路建设,在变压器发运前完成了全部现场准备工作,满足了就位条件;同时与运输代理公司反复沟通协调,确定了到港及时、设备条件良好且航程最短的双甲板执行船运输,实现了变压器出厂后第一时间进港装船启运。在变压器抵达胡志明港前,中国重机安排运输车队提前在岸边等候,变压器在到港后立刻卸货转运,在保证设备安全的前提下以最快的速度将变压器运送至项目现场。

  (电力工程事业部 陈沇 储运部 周雨晴)






网站地图
