越南达门水电站项目设备安装进展顺利,3月15日转子开始叠片,4月4日转子挂装磁极完毕;4月20日发电机定子开始下合缝线棒,5月11日定子的全部现场电气试验完毕,试验合格。

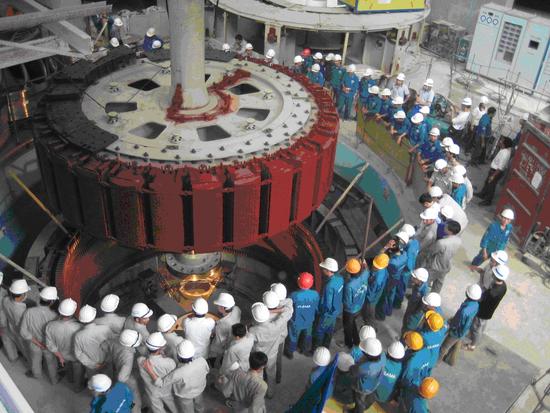

5月14日,越南时间8:20,天车吊起了191吨的发电机转子,1#机发电机转子吊装正式开始,进行了30分钟的清理工作后,天车以4cm/min的速度行驶,9:00钟,越南清华省广播电视台记者、摄像,业主vinaconex及安装公司lilama 10的领导步入厂房,参加吊装工作的现场人员达几百人。9:45分系统突然停电,转子停在空中,纹丝不动,又一次检验了我们提供的厂房天车的制动系统,9:58分转子稳稳地降落在32.85米高程。 紧接着,天车以8cm/min的速度水平移动,10:20分转子锁定在水轮发电机组中心,经过短暂的停留后,转子以4cm/min的速度缓慢地开始下降,现场全体人员屏住呼吸,鸦雀无声。10:52分“嘡”的一声,转子落在了制动器上,顿时人们一片欢呼,转子吊装工作圆满结束。
经过中越各方60天的通力合作,精心组织施工,艰苦奋战,达门1#机组转子吊装顺利完成,标志着1#机组安装已进入最后的冲刺阶段,并为1#机组7月31日具备发电条件奠定了坚实的基础。
