越南山罗水电站项目顺利完成第一批交货
2009-07-16  来源:  [大] [中] [小]

    2009年5月31日,总公司承包的越南山罗水电站溢洪道表孔金属结构供货项目顺利完成了第一批货物的开箱验收工作,这标志着总公司在越南“三峡”工程的庞大建设进程中,成功迈出了关键的第一步。
    山罗水电站由越南电力公司(evn)投资建设,位于越南山罗省沱江流域,距首都河内约400公里。电站设计装机容量6×400mw, 计划在2012年建成发电,是越南国内在建的最大规模的水电站。总公司分别于2007年底和2008年中,通过国际招投标中标并签署了“溢洪道表孔金属结构”和 “主变压器”供货合同。合同设备包括溢洪道表孔6扇弧形闸门及液压启闭机,1扇滚轮式平板事故检修门,1台2×350吨双向门机以及6台18/525kv-467mva升压变压器,随着设计和制造进程以及水电站现场的施工进度,计划分为12批交货。

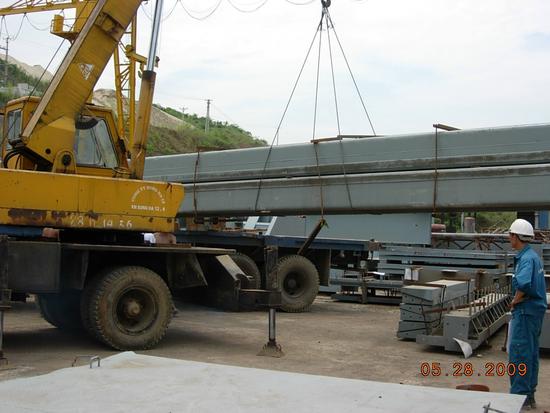

    自合同生效以来,设计工作一直有条不紊地进行,除频繁的日常图纸往来之外,项目组先后组织设计院专家与业主进行了三次设计联络会,逐步解决了所供设备与水电站整体布置、土建、电气及其他分包商间存在接口的诸多问题,并就设备自身的技术特点和重要技术参数达成了一致意见。此次所交的货物包括两套事故检修门埋件及检修门门库埋件,重约250吨,353立方米,从上海港运抵越南海防港后,在项目组人员的全程参与下,完成了在港口和山罗水电站现场的两次验收工作,并最终顺利通过开箱验收,移交业主的安装单位保存,计划于6月中旬开始组焊。项目组即将赴山罗水电站工地组建现场办公室,开始现场的安装指导服务工作。
    由于此项目的整体进程由越南总理亲自监督,而且是总公司与evn公司的第一次合作,因此,总公司领导和部门领导高度重视,财务部、储运部人员大力支持,项目组成员也始终坚持良好的服务意识,秉承细致的工作作风,力争在确保项目顺利执行的同时,为总公司与该业主实现进一步合作打下良好的基础。
