公司总承包的越南新光水泥股份公司日产2500吨孰料水泥厂epc总承包工程于2009年5月10日正式开工。
到目前为止已经完成详勘设计、桩基设计、结构设计、工艺设计等除了电气自动化及水系统之外的设计工作,并完成了桩基、基础设计、9个车间土建结构的业主审查。

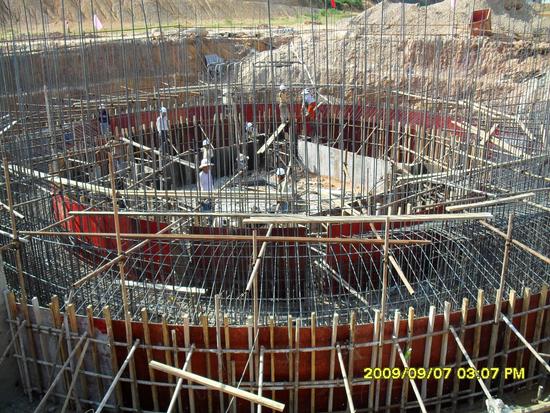

土建施工也在顺利进行,自5月10日开始进行桩基施工以来,已完成预热器塔架、生料均化库、水泥配料站的桩基,预热器塔架正式进行土方开挖,预热器塔架、生料均化库、水泥配料站、原料配料站、地中衡、中控室等6个子项的施工已全面展开。现预热器塔架及生料均化库已经完成基础钢筋绑扎及模板支护施工;水泥配料站完成垫层混凝土的浇筑施工;原料配料站正在基础模板的支护施工;地中衡完成垫层的混凝土浇筑施工,正在进行基础梁的钢筋绑扎工作,中控室已经完成一层柱子的混凝土浇筑施工,正在加工一层梁板钢筋。
目前施工机具已全部进入现场,在项目现场施工人员达160多人,项目组人员高度重视,全力以赴,在保证施工质量的前提下,努力保证按合同工期建成投产。
