续缅甸tigyit电站1#机组于2004年12月14日正式并网发电后,随着缅方煤的不断供应,现在一直稳定发电在44mw的水平上,现场的安装调试力量正在向2#机组转移。

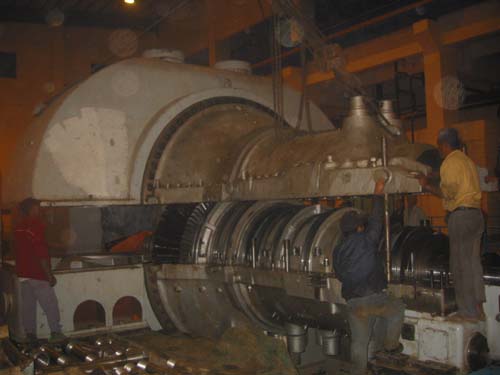

因为原来1#汽机的试运,mepe汽机安装人员非常少,直接影响2#机组的安装进度。在积极配合1#机组试运的同时,二建安装指导人员和mepe安装人员,经常加班加点,经过两个半月的努力,随着中低压汽缸现场组装,汽缸就位,汽缸找中心,隔板套、隔板找中心,转子找中心,隔板、汽封调整通流间隙等一系列准备工作的完成, 2005年元月5日下午进行了汽缸的最后清理工作,15:30由河北二建汽机专业组组长沙宪成向安装单位mepe汽机安装队进行了现场技术交底,详细说明了扣缸的工艺过程和注意事项,16:30分第一级隔板套回装,标志着2#汽机扣盖工作正式开始,经过五个多小时的紧张而有序的工作,2#汽机大盖顺利扣上。
