总公司为越南最大水电站山罗水电站工程供货的6套18/525kv-467mva升压变压器,随着水轮发电机组每隔4个月投入正式发电运行一台的进度,目前已投运三台,第一、二台已取得临时验收证书,相继于2011年2月1日及2011年6月1日进入两年的质保期,第三台也于2011年8月26日投入运营。
2011年9月26日,第四台变压器的安装进入抽真空阶段,并按照计划于10月15日前完成安装及调试工作,待机组具备条件之后投入运营。
因变压器主体单件重达280吨,陆运时间无法控制,每台变压器充气储存的时间都达一年以上,远远超过厂家规范规定的3个月时间,现场安装过程中的除湿环节非常重要。西安西电变压器有限责任公司的技术指导人员,除了严格把好每个安装环节外,还根据实际情况调整了安装工艺,每台变压器都按绝缘表面已受潮的处理工艺,适当延长了抽真空及热油循环时间,现已投运的三台变压器定期的油色谱试验报告显示各项数据都非常“漂亮”,为我公司及制造厂都赢得了声誉。

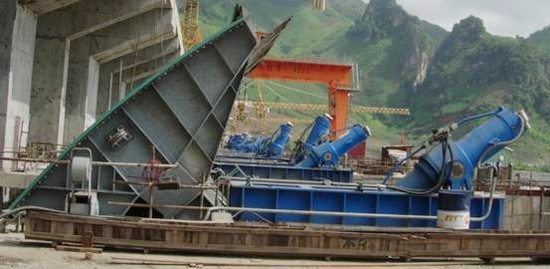

同时,为山罗水电站工程供货的6套弧形闸门及12套液压启闭机在完成干试验后,全部下闸,开始了正式蓄水,业主对弧门的封水效果非常满意。目前水轮发电机组水位已达约100m高程(设计水位110m高程),这意味着我们的弧门完成了将“水”变“钱”的第一步。上述6套弧形闸门及12套液压启闭机已申请办理临时验收证书,进入质保期,质保期开始时间为2011年9月1日。
大坝上起吊事故维修平板闸门的1台2×350吨门式起重机,成为了远眺大坝时先入游客眼帘的第一道风景。2011年9月24日,这台在东南亚也属于最大起重量的门机顺利完成了1.25倍静载试验及1.1倍动载试验。平稳的起吊和运行,悦耳的机械声使参加试验的越南国家质检部门人员没有任何异议地在试验报告上签了字。
该项目合同的最后一个设备——事故维修平板闸门,虽在5月份就已下闸,顺利执行并圆满完成了它的第一个使命——汛期蓄水。但由于业主布置方案欠考虑,闸门存在向上游侧偏心的问题,目前我方的整改方案已获业主同意,预计年底之前完成整改工作,进行干试验。
