2011年达岱水电站工程主要节点目标为主坝实现安全度汛。在总公司和三联国投董事会的正确领导和项目公司精心组织下,参建各方共同努力,克服了雨季提前到来的不利影响,发挥连续作战的精神,已于2011年5月15日实现主副坝连通明渠开挖贯通,6月18日实现主坝填筑到el170度汛高程。

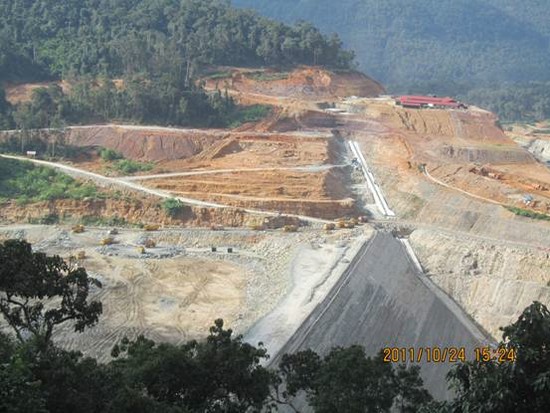

主坝从1月12日截流至今,经过连续8个月的高强度填筑,截止10月底已累计填筑总方量达350万立方米,无论大坝挡水高程和填筑方量均达到确保安全度汛的工程形象要求。进入8月份以来,主坝经历了多次暴雨洪水的考验,特别是经过了多次的连续大暴雨,降雨量达到50年一遇的洪水考验,大坝各项工程设施仍正常运行。目前工程已经过了最主要的汛期考验,顺利实现了今年主坝安全度汛的节点目标。
