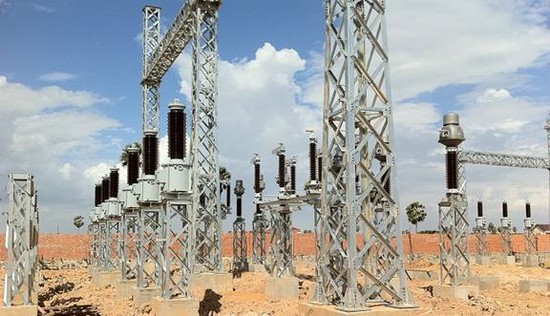

6月18日早7点18分,柬埔寨金边环网输变电项目sws变电站的电流互感器、电容式电压互感器、隔离开关、避雷器等设备在经过简短的安装仪式后,在鞭炮声中缓缓就位,sws变电站进入设备安装阶段。
这次安装的变电站一次设备来自国内不同厂家,设备精度高,安装时对环境温度、湿度均有较高要求,安装精度也要求高,因此施工难度大。
为了保证设备吊装就位顺利进行,项目部高度重视,多次召开会议,指导施工单位制定详细的施工方案和做好各项技术准备工作。对安装操作人员进行上岗培训和安全教育学习。要求每一台设备的安装时,必须至少有一名国内技术工人带班作业。项目部与施工单位精心组织,密切配合,对照设计图纸,认真复查设备支架的安装精度和设备安装孔的位置精度;认真组织开箱检查,细心清点每一个零件,并对设备进行认真的擦洗。吊装作业时,由于受高温、下雨的影响,增加了吊装作业的难度,施工项目经理、专业工程师反复商议吊装前的各项准备工作。由于事先准备工作充分,工作方案严谨,各个设备吊装就位工作十分顺利,使得这些设备均一次就位成功。
柬埔寨金边环网输变电项目是我公司在柬埔寨国家电力公司的第一个epc项目,sws变电站是柬埔寨金边环网项目中最早开工、最先交工验收的子项目,站内一次设备的顺利安装为项目部实现按期向用户交工提供了坚实的保证。
